Arbejdet blev gennemført som en styret underboring for Fjernvarme Fyn. Krydsning af E20 omfattede både dag og nattearbejde grundet Vejdirektoratets krav.

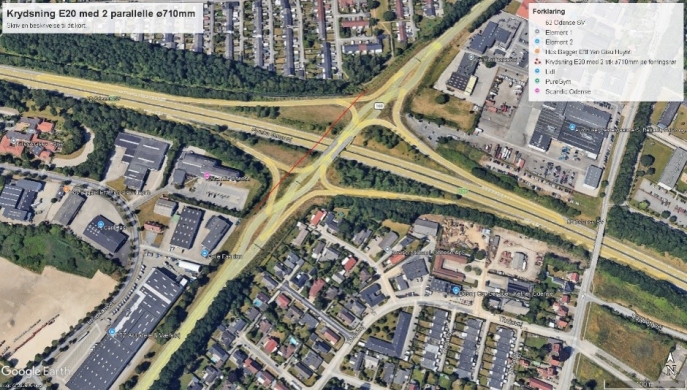

I projektet etablerede vi 2 stk. parallelle boringer på hver 240 m ø710 mm PE-rør (SDR11). Borearbejdet blev udført med en Tracto Technic TT28N maskine med 28 tons trækkraft.
Underboringerne blev ført ned i en dybde på op til 12 m under terræn for passage af Motorvej E20 efter en startdybde på ca. 1,5 m for at sikre en fri passage under eksisterende kabler og anlæg - herunder et støjværn.
Hele boreprocessen blev gennemført i overensstemmelse med kontrolordningen for styret boring så dokumentation, kvalitetssikring og løbende målinger fulgte gældende standarder.
PE-rør til opgaven blev leveret og svejst af Dansk Pe. I forbindelse med itrækning af PE-rør blev disse vandfyldt for at minimere opdrift og dermed nedbringe den nødvendige trækkraft.

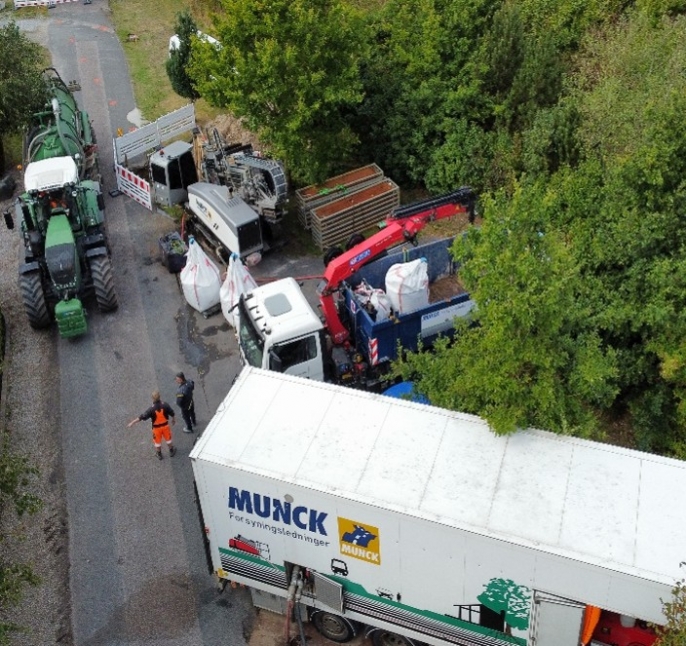

Som en del af projektets samlede entreprise stod Munck Forsyningsledninger for etablering af både start- og sluthul. Ved selv at håndtere disse anlægsarbejder blev logistikken strømlinet, og de tekniske processer kunne koordineres tæt med borearbejdet, hvilket bidrog til et effektivt og sammenhængende projektforløb, der således overholdt den stramme tidsplan
